Quand le nouveau D20 s’applique t-il ?
Domaine d’application du D20 :
- Il s’applique aux installations photovoltaïques neuves et existantes.
- Il s’applique aux installations photovoltaïques en couverture, en toiture ou en façades des bâtiments industriels, commerciaux, tertiaires, agricoles et des habitations collectives.
- Il s’applique aux installations photovoltaïques de type ombrière et champs solaires.
- Il ne s’applique cependant pas aux maisons individuelles, aux installations agri voltaïques et aux champs photovoltaïques flottants.
Référentiel D20, Apave vous informe :
Nos spécialistes mettront en lumière les nouveautés du D20 version 2025 et répondront à vos interrogations.
Principe du D20 :
Le D20 est un référentiel non réglementaire, d’application volontaire, il est destiné aux exploitants et assureurs qui sont en général les prescripteurs.
Le contrôle suivant le référentiel APSAD D20 donne lieu à un compte rendu, appelé Q20.
Le D20 comprend différents types de contrôle :
1.Le contrôle initial :
C’est le premier contrôle, suite à la mise en place du D20 édition 2025, il s’applique sur les installations neuves et existantes et porte sur :
- Le respect des dispositions constructives.
- Le respect des dispositions électriques.
- Le respect des dispositions prises pour l’exploitation et l'intervention sur les installations photovoltaïques.
- Le contrôle thermographique des installations électriques AC et DC selon les règles APSAD D19.
2.Le contrôle périodique :
C’est le contrôle à réaliser à la suite d’un contrôle initial. La périodicité n’est pas définie dans le référentiel elle est à voir avec le prescripteur, mais un contrôle annuel est recommandé.
Le contrôle périodique porte sur :
- Les dispositions constructives,
- les dispositions électriques,
- les dispositions d’exploitation et d'intervention,
- les dispositions prises pour la maintenance,
- le contrôle thermographique des installations électriques AC et DC selon les règles APSAD D19.
3.Un contrôle par thermographie infrarouge de la face des panneaux.
Nota : un contrôle des modules par drone peut être aussi imposé par le prescripteur.
Qui peut réaliser le Q20 ?
L’opérateur réalisant le Q20 doit être titulaire d’une attestation de compétence en cours de validité, délivrée par le CNPP, ainsi qu’une habilitation électrique adaptée à la nature de ses missions.
Les contrôles avec délivrance d’un compte rendu de contrôle Q20 ne pourront être réalisé qu’à partir du 1ier septembre 2026.

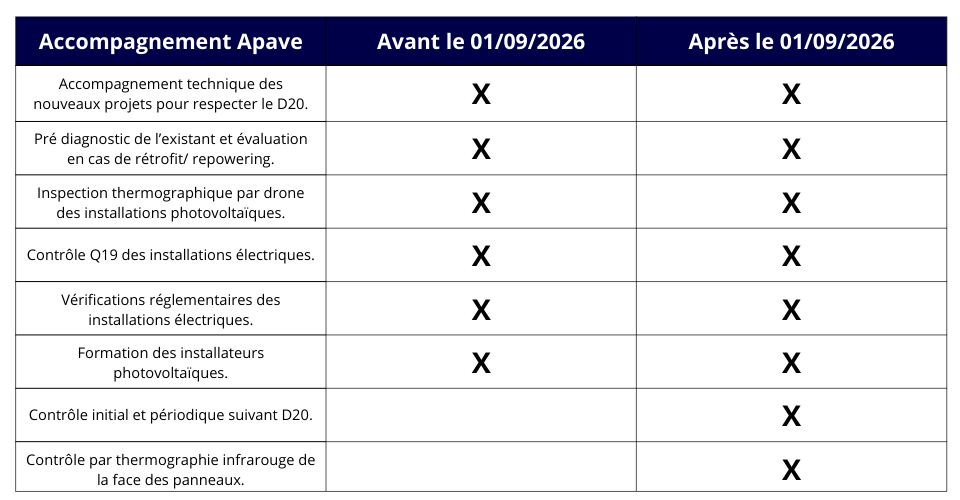

D20, accompagnement Apave pour les installations en projet ou existantes


Vous exploitez une installation photovolaïque, vous avez un projet de nouvelle installation ou de rétrofit ?
Quel que soit le cas de figure, Apave peut vous apporter un accompagnement dès à présent sans attendre l’application du D20.
